Bjartahlíð/Hamraborg - Endurgerð lóðar 2026

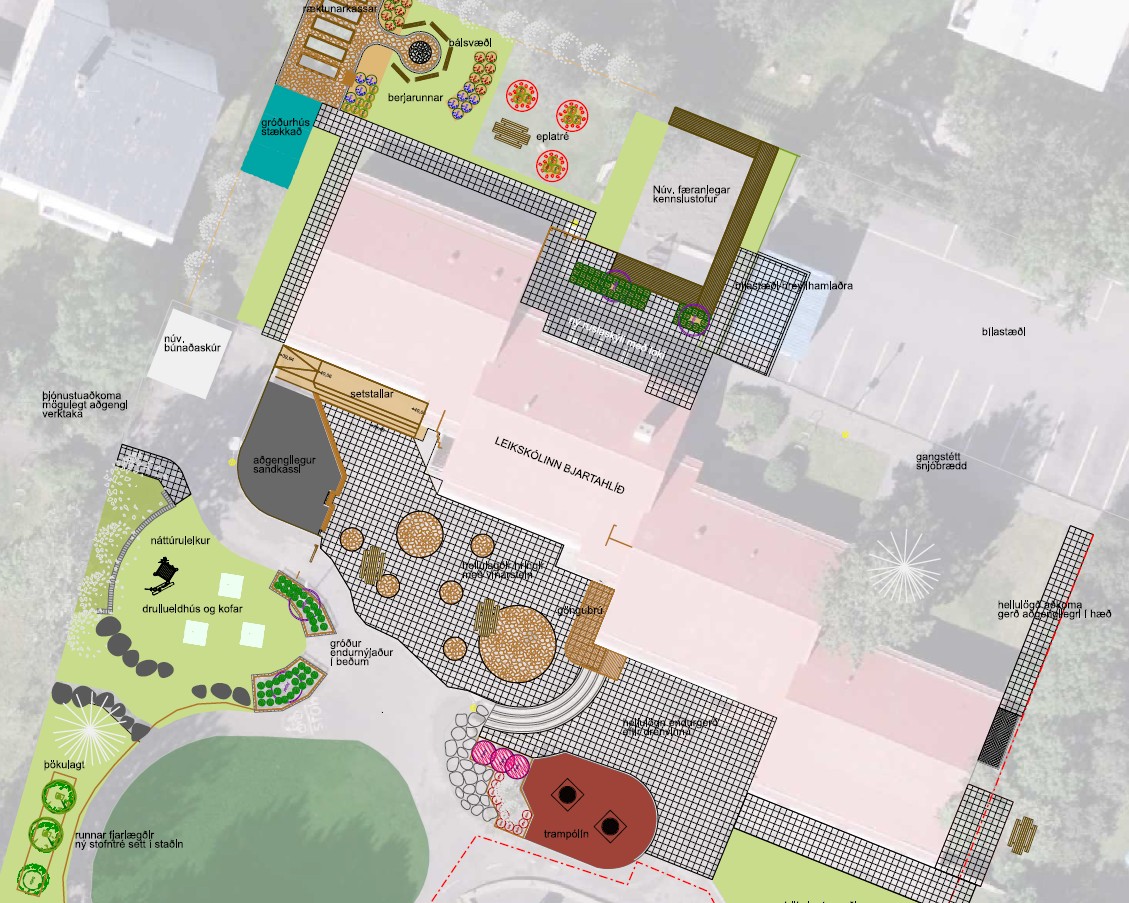

Hvað verður gert?
Stærsti hluti framkvæmdar er drenframkvæmd við leikskólabyggingu. Aðrir þættir framkvæmdar snúa að jarðvinnu (drenframkvæmd sem og utan drenframkvæmdar (jarðvegsskipta undir hellulögn sem ekki er yfir dreni), landmótun, hellulögn, frágangur gras- og gróðursvæða. lagning snjóbræðslu og frágangur í kringum leiktæki. Áætluð verklok 11. Nóvember.
Hvernig gengur?
Júlí 2026
Verk hefst í síðari hluta mánaðarins.
Verktaki kemur sér fyrir og setur upp aðstöðu.
Byrjað verður á drenhluta framkvæmdar, drenað verður í kringum byggingu og fráveitulögnum skipt út.
Ágúst 2026
Uppgröftur og upprif í fullum gangi, klárað að grafa í kringum vesturhluta byggingar. Byrjað að koma fyrir brunnum. Fleyga þarf meira en gert var ráð fyrir.
September 2026
Upprif á eldri skólplögnum klárað, upprif klárað á vesturhluta lóðar. Drenlagnir lagðar og brunnum komið fyrir á vesturhluta lóðar (fyrri hluti verks), byrjað á drenfyllingum vestan megin.
Október 2026
Byrjað á upprifi og greftri meðfram austurhluta byggingar.
